EDF : 55 millions d’euros investis jusqu’en 2027 pour conforter le réseau

Ecrit par P.M. – le jeudi 4 septembre 2025 à 14H45

Si tous les foyers sont désormais raccordés, les travaux sur le réseau sont encore loin d'être finis. Après de nombreuses réparations provisoires réalisées dans des délais brefs, plus de 55 millions d’euros et des milliers de chantiers restent à réaliser entre 2025 et 2027 pour sécuriser et moderniser le réseau, avec en priorité la ligne à haute tension qui relie Sainte-Rose à l’Abondance.

Le réseau électrique est encore loin d’avoir pansé ses plaies. Un chiffre : le directeur d’EDF Réunion, Dominique Charzat, a estimé ce jeudi à plus de 55 millions d’euros le montant qui sera investi entre 2025 et 2027 pour sécuriser et moderniser le réseau électrique réunionnais.

Mais avant de rentrer dans le détail, ce dernier a rappelé l’ampleur de la tâche que les équipes ont dû affronter au lendemain du passage du cyclone.

Pour rappel, plus de 30 % du réseau haute tension (HTB) avait été impacté, soit 165 kilomètres de lignes endommagées sur un total de 520 kilomètres, dont deux lignes totalement détruites et 21 pylônes mis à terre entre Sainte-Rose et l’Abondance. Plongeant dans le noir la commune de l’Est et coupant du réseau la centrale hydroélectrique de la Rivière de l’Est.

Le réseau moyenne tension (HTA) avait également été fortement touché avec 1.140 kilomètres de réseau affectés, impactant 42 % des foyers au plus fort de la crise. Mais grâce à une « mobilisation sans précédent », 96 % des clients ont retrouvé le courant une semaine après la fin de l’alerte rouge et 98 % dix jours plus tard, met en avant le directeur d’EDF, évoquant un “exploit”.

EDF
(source EDF Réunion / Crédit D.R)

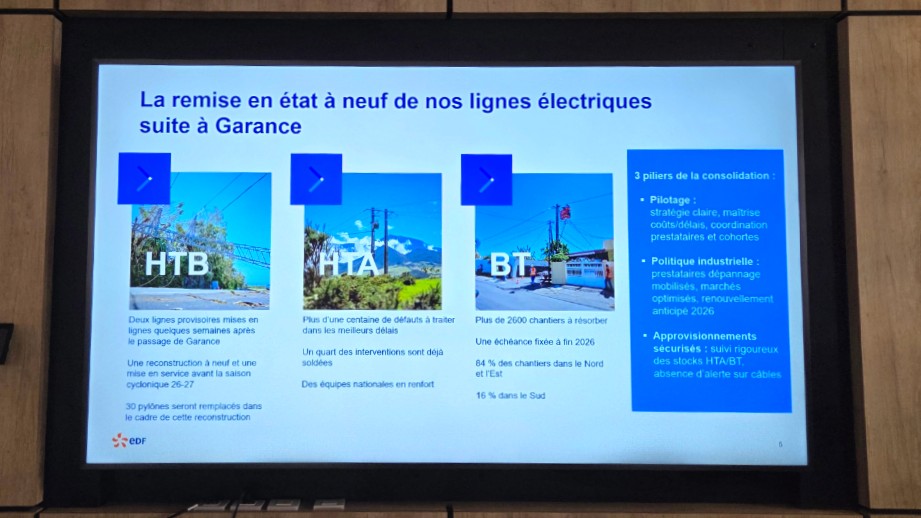

Des lignes stratégiques à reconstruire

Colossale, la remise à neuf du réseau est pourtant loin d’être terminée, en commençant par la reconstruction définitive des deux lignes stratégiques qui permettent de relier Abondance, (Saint-Benoît), à Sainte-Rose, et celle reliant Abondance à Rivière de l’Est.

Pour remplacer les 54 poteaux en bois posés sur les deux lignes en un temps « record » grâce au déploiement de moyens humains et matériels conséquents venus de l’Hexagone, 33 pylônes vont être installés progressivement. L’objectif est de livrer au moins l’une des deux lignes avant fin 2026.

Avec l’espoir que La Réunion soit épargnée d’ici là. La ligne provisoire en bois ne résisterait pas à un autre cyclone, prévient le directeur d’EDF.

À terme, les deux lignes seront en revanche plus résilientes, car construites selon les normes en vigueur, plus résistantes aux vents et sans la crainte de l’effet « domino » qui avait vu tous les poteaux tomber les uns derrière les autres.

Des milliers de chantiers sur la basse tension

Pour la consolidation du réseau moyenne tension, une centaine de défauts ont été recensés, dont un quart a déjà été résorbé. L’objectif est de finaliser l’ensemble des réparations de façon définitive d’ici la fin de l’année 2025.

Concernant le réseau basse tension, plus de 2.600 chantiers seront réalisés d’ici septembre 2026, mobilisant un effectif d’une cinquantaine de personnes entièrement dédiées à cette mission, appuyées par des cohortes venues de métropole qui continuent de renforcer les équipes locales.

Anticipation et stocks stratégiques

En vue de la prochaine saison cyclonique, EDF a également anticipé ses approvisionnements stratégiques avec la commande de plusieurs milliers de mètres de câbles et de plus de 600 supports métalliques, dont la livraison est prévue d’ici la fin de l’année.

Une réflexion est lancée en parallèle pour stocker de façon préventive du matériel en cas de nouvelles réparations nécessaires sur les lignes à haute tension. Cela pose un problème logistique pour mettre à l'abri des dizaines de poteaux dépassant les 20 mètres de haut dans une île où le foncier est rare.

À plus petite échelle, EDF Réunion dispose déjà d’un stock de matériels dédiés pour réaliser les premières opérations de réalimentation après le passage d’un cyclone notamment une quinzaine de groupes électrogènes de forte puissance. Une livraison complémentaire est prévue en fin d’année. Une centaine de véhicules d’intervention ainsi qu’une quinzaine de camions-grues et nacelles sont également mobilisables en cas de crise cyclonique.

L’élagage, l’autre priorité

L’élagage constitue une autre priorité sur les lignes de haute tension de 63.000 et 15.000 volts, les “autoroutes” et “nationales” du réseau électrique. Plus de 3.000 chantiers ont été réalisés depuis janvier pour plus d’un million d’euros, chiffre EDF.

Si l’entreprise intervient aussi sur le réseau basse tension, cette responsabilité incombe le plus souvent aux particuliers et aux collectivités.
